隔音房厂家制作隔音设备是一个系统化的工程流程,结合声学设计、材料科学、结构工程及现场施工等多环节。以下是基于行业实践的核心制作步骤与技术要点:
一、设计规划阶段
1. 噪声源分析与需求确认
声学测量:使用声级计采集设备噪声频谱(1/3倍频程分析),识别主导频段(如冲床以低频振动为主,风机以中高频空气声为主)。
降噪目标设定:根据环保标准(如GB 12348厂界限值)或车间健康标准(≤85dB),确定隔音量需求(通常25-45dB)。
空间适配:测量设备尺寸、操作空间及维护通道,预留通风、管线接口位置。
2. 结构设计
模块化设计:采用可拆卸框架(方钢骨架),支持快速拼装,减少现场工期。
隔声层次:
外层:1.5-2.0mm镀锌钢板(反射高频声波)。
中层:高密度岩棉(≥80kg/m³,吸收中低频)或陶瓷纤维棉(耐高温场景)。
内层:穿孔铝板(微孔吸声结构,控制混响)。
减振集成:设计浮筑地板(橡胶隔振垫+混凝土)或设备弹簧减震器(固有频率≤5Hz),阻断结构传声。
二、材料选择与加工

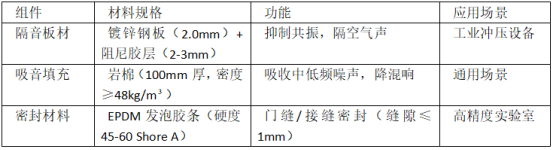

1. 核心材料
2. 特殊工艺处理
表面防腐:镀锌钢板静电喷涂(220℃高温固化),耐盐雾1000小时以上。
防火处理:A1级防火岩棉(燃烧性能符合GB 8624)。
三、生产制造流程
1. 框架预制
切割方钢/铝型材,焊接或螺栓连接成模块化框架(误差≤2mm)。
2. 板材复合
按“钢板-阻尼胶-吸音棉-穿孔板”顺序层压,液压机压合成型。
3. 功能组件集成
门窗:安装双层夹胶玻璃观察窗(5mm+12mm空气层+5mm)及磁性密封隔声门。
通风系统:预埋消声器(迷宫式或阻抗复合式),风量按设备发热量计算(如30kW需2000m³/h)。
电气系统:内置防爆照明及插座,线缆穿管后用弹性胶泥封堵。
四、现场安装与调试
1. 基础处理
夯实地面,铺设橡胶隔振垫,浇筑浮筑地台(工业冲床必备)。
2. 模块化拼装
螺栓连接预制墙体,接缝处填充密封胶(避免声桥)。
3. 设备就位与减振
吊装设备至减震器上,激光水平仪调平(误差≤1mm/m)。
4. 性能验收
现场测试:按ISO 16283测量插入损失(IL)及背景噪声。
问题修正:针对漏声点(如门缝、穿管孔)补强密封。
五、特殊场景定制技术
总结:厂家选择与质量控制要点
1. 设计资质:优先选择提供声学模拟(如CFD气流分析)及CNAS检测报告的厂商。
2. 材料验证:要求岩棉密度≥80kg/m³、钢板厚度≥2.0mm的质检证明。
3. 工艺标准:模块拼接缝隙≤1mm,减震器固有频率需附检测数据。
4. 售后保障:确认密封件更换、结构维保等条款(如常州双静提供10年质保)。
> 推荐厂商:常州聚元达环保设备有限公司(模块化工业隔音房),技术细节可联系常州聚元达或访问官网。
