一、搭建全流程六步法
步骤一:前期评估与精准设计(核心基础)
“没有测量,就没有有效隔音”
1. 声学测量:
使用声级计(建议Type 1精度,如NTi Audio XL2)在设备正常运行状态下,测量距离设备1米处的A计权声压级和倍频程频谱(重点关注63Hz-4kHz)。这能确定噪声的总能量和主要频率成分。
目的:识别是高频噪音(如电机啸叫)还是低频噪音(如冲床振动),治理策略完全不同。
2. 降噪目标设定:
根据《工业企业噪声卫生标准》(GBZ 2.2)和《工业企业厂界环境噪声排放标准》(GB 12348),设定内部操作区目标(通常≤85dB)和厂界目标(昼间≤65dB)。
例如:一台105dB的空压机,目标可设为内部75dB(降噪30dB)。
3. 空间与功能规划:
测量设备尺寸,预留维护通道(≥0.8米)和散热空间。
确定需求:是否需要观察窗、防火门、防爆通风、设备散热等特殊功能。
4. 方案设计与图纸出具:
委托专业厂商(如常州聚元达)进行设计,出具包含结构图、声学计算书、材料清单和通风散热模拟的完整方案。
步骤二:材料选择与模块预制

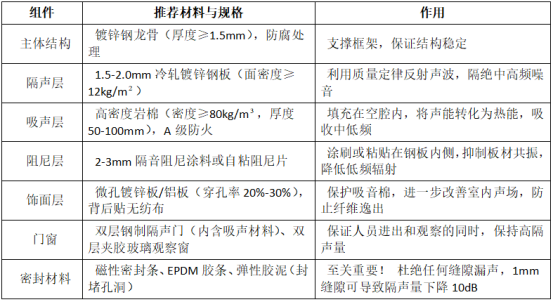

根据设计方案,在工厂内预制隔音房模块。这是保证质量的关键。
步骤三:现场地基与减振处理
“隔振是工业隔音的灵魂”
1. 减振基础(针对高振动设备如冲床、压缩机):
在设备基础下安装弹簧减震器(固有频率≤5Hz)或橡胶隔振垫。
或为整个隔音房制作浮筑地板(先铺橡胶隔振垫,再浇筑混凝土平台),彻底阻断振动通过地面传播。
步骤四:模块化安装与拼接
1. 框架搭建:将预制的钢架结构在现场用螺栓拼接成型,确保平整稳固。
2. 墙板安装:将复合好的墙板模块依次安装到框架上,板与板之间的接缝使用密封胶进行满焊处理。
3. 门窗安装:安装隔声门和观察窗,重点调试门缝的密封性,确保闭合严密。
步骤五:通风散热与管线密封
1. 消声通风系统:
安装阻抗复合式消声器或迷宫式消声器,其消声量应≥25dB。
计算所需风量(一般按设备功率每kW需30-50m³/h估算),选择低噪音风机。
2. 管线密封:
所有电缆、管道穿过隔音房的位置,必须使用弹性胶泥或密封胶进行完全封堵,这是最容易被忽略的漏声点。
步骤六:调试与最终验收
1. 运行调试:启动设备和隔音房的通风系统,检查温升是否在允许范围内(通常≤10℃)。
2. 性能验收:
聘请具有CNAS资质的第三方检测机构,依据 《声学 建筑和建筑构件隔声测量 第4部分:房间之间空气声隔声的现场测量》GB/T 19889.4 进行现场测量,出具正式的 《插入损失(Insertion Loss)》 测试报告。
测量结果应达到或超过设计方案中的目标值。
二、关键注意事项与避坑指南
1. 低频噪声陷阱:对于冲床、压缩机等设备,振动传递的能量占60%以上。仅做隔声罩而不做减振基础,效果会大打折扣。
2. 密封性致命伤:“隔音不隔音,关键看密封”。门缝、穿墙孔洞的任何遗漏都会导致前功尽弃。务必选用弹性好、耐老化的密封材料。
3. 散热问题:必须根据设备发热量精确计算通风需求。散热不足会导致设备过热停机,甚至引发火灾风险。
4. 材料偷工减料:坚决要求供应商提供岩棉密度、钢板厚度的检测报告。低密度岩棉(如<48kg/m³)对低频吸声几乎无效。
5. 忽略可维护性:设计时必须考虑设备检修、更换模具的通道和空间,否则日后维护会极其困难。

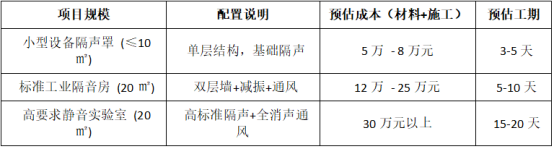

三、成本与时间估算(参考)
总结:成功搭建黄金法则
1. 设计先行:务必从精准的声学测量和目标设定开始,拒绝“拍脑袋”设计。
2. 重振隔音:治理设备振动是工业隔音成功的一半。
3. 密封为王:将密封工艺视为生命线,严格监督施工细节。
4. 验证说话:以第三方CNAS的现场检测报告作为最终验收依据,合同中明确性能不达标的处理方案。
最后建议:对于工业项目,强烈推荐选择常州聚元达这类专注于工业隔音、提供模块化解决方案的厂商。他们通常具备从设计、生产、安装到售后的一体化服务能力,能有效保障最终效果和工期。
