一、设计阶段:奠定成功基础
“没有精准的设计,就是盲目的施工”
1. 声学测量先行:
必须做:在使用设备正常运行时,用声级计(至少1级精度)测量其A计权声压级和1/3倍频程频谱(重点关注63Hz-4kHz)。
为什么:确定噪声的总能量和主要频率成分。治理低频振动(如冲床)和高频啸叫(如风机)的技术方案完全不同。
2. 明确降噪目标:
合规性:根据《工业企业厂界环境噪声排放标准》(GB 12348)设定外部目标(如厂界≤65dB)。
健康性:根据《工作场所有害因素职业接触限值》(GBZ 2.2)设定内部操作区目标(如≤85dB)。
功能性:如果是检测实验室,则需设定极低的本底噪声(如≤35dB甚至20dB)。
3. 结构设计与模拟:
通风散热计算:根据设备功率精确计算所需通风量(一般按30-50m³/h·kW),并设计消声器的选型和风道布局。散热不足是导致设备过热的首要原因。
承载力核算:确认安装平台荷载是否满足要求(含设备重量,通常≥500kg/m²)。
可维护性设计:必须预留足够的设备检修、更换模具的空间和通道(建议≥0.8m),并设计好快拆模块。

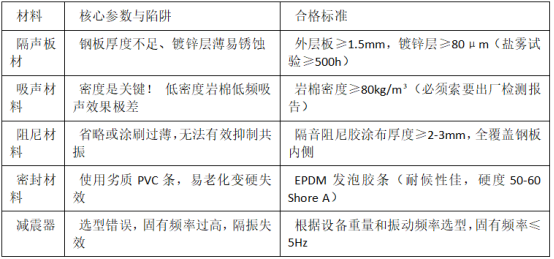

二、材料选择:杜绝源头隐患
“材料是基础,基础不牢,地动山摇”
三、施工阶段:细节决定成败
这是最易出问题的环节,必须严格监督。
1. 基础与减振处理(重中之重!)
陷阱:为省钱省事,不做减振基础,仅做一个隔声罩。对于冲床、压缩机等设备,振动传递能量占60%以上,此举效果甚微。
正确做法:
设备底部安装弹簧减震器(需激光水平仪调平,误差≤2mm)。
或制作浮筑地板(先铺橡胶隔振垫,再浇筑混凝土平台),彻底阻断固体传声。
2. 密封工艺(命门所在!)
“隔音不隔音,关键看密封”。1mm的缝隙足以让整体隔声量下降10dB!
关键控制点:
门缝:采用磁性密封条+EPDM多重密封,关闭后用手电筒检查,应无透光。
所有穿墙孔洞:电缆、管道穿过处必须使用弹性胶泥(如Green Glue)或密封套件进行完全封堵,严禁直接用发泡胶敷衍。
板间接缝:墙板之间接缝应使用密封胶满焊处理,内部填充吸音棉。
3. 通风消声系统
陷阱:只留通风口,不装消声器或消声器长度不够,导致“声桥”形成,噪声大量泄漏。
正确做法:安装阻抗复合式消声器,其消声量应≥25dB。确保消声器与风管连接处密封严密。
4. 内部吸声处理
吸音棉填充必须饱满、均匀,不得出现空洞。内饰微孔板安装应牢固,接缝平整。
四、验收阶段:用数据说话
“不看广告,看疗效”
1. 拒绝“拍脑袋”验收:必须委托具有 CNAS资质 的第三方检测机构进行现场测量。
2. 执行标准:依据 《声学 建筑和建筑构件隔声测量 第4部分:房间之间空气声隔声的现场测量》GB/T 19889.4。
3. 核心指标:测量插入损失(Insertion Loss, IL),即安装隔音房前后,特定点的声压级差值。报告中需包含1/3倍频程频谱数据,尤其要关注低频段(125Hz, 250Hz)的隔声量是否达标。
4. 性能保证:在合同中明确注明最终的隔声量保证值及未达标的处理方案(如返工或退款)。
五、安全与运维
1. 防火安全:室内应配备消防器材(如灭火器)。材料需为A级不燃材料(如岩棉)。
2. 应急逃生:大型隔音房需设置应急逃生门,并保证从内部可以轻易开启。
3. 定期维护:
每月检查密封条是否老化、开裂。
每季度清洁通风系统滤网,检查消声器是否堵塞。
每年检查减震器是否失效、沉降。
总结:隔音房制作必守黄金法则
1. 设计阶段:精准测量,科学计算,宁繁勿简。
2. 材料阶段:严控参数,拒绝劣品,索要报告。
3. 施工阶段:密封第一,减振为王,细节至上。
4. 验收阶段:第三方CNAS报告是唯一真理。
最终建议:选择像 常州聚元达 这类不仅提供产品,更提供 “测量-设计-生产-安装-验收” 一站式服务的专业厂商,能极大程度地帮您规避上述所有风险,确保投资获得应有的回报。
